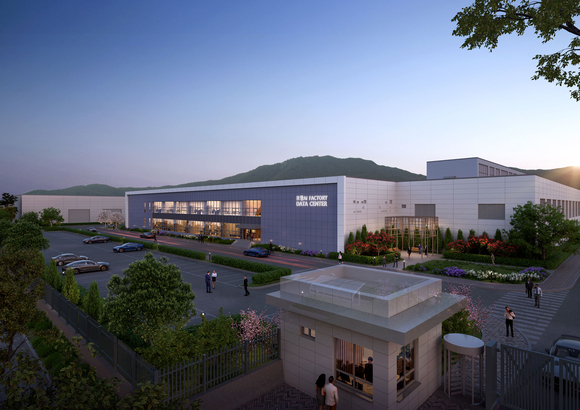

현대건설은 에이아이팩토리포항피에프브이(AI Factory Pohang PFV)가 발주한 ‘포항 AI 데이터센터 신축공사’의 본계약을 체결하고 사전 제작 콘크리트(PC) 설치에 착수했다고 21일 밝혔다.
포항 AI 데이터센터는 경상북도 포항시 남구 오천읍 광명일반산업단지에 수전용량 40MW, IT Load 32MW 규모로 조성된다. 지난 6월 착공했으며 2027년 하반기 운영을 목표로 하고 있다. 공사 기간은 16.5개월이다.
수전용량은 외부 전력망으로부터 공급받을 수 있는 최대 전력을 의미한다. 현대건설에 따르면 40MW는 포항시 남구의 가구당 평균 전력 사용량을 기준으로 약 13만 가구 이상이 동시에 사용하는 전력 규모다.
해당 시설은 그래픽처리장치(GPU)를 기반으로 대규모 데이터를 분석·처리하는 AI 작업에 특화된 데이터센터로 구축된다. 사업시행사인 네오에이아이클라우드(Neo AI Cloud)는 향후 서비스형 GPU(GPUaaS)와 AI 플랫폼 서비스를 연계해 기업의 AI 모델 개발과 서비스 운영 등에 활용할 계획이다.
현대건설은 엔비디아의 AI 칩 ‘베라 루빈(Vera Rubin)’ 기반 GPU 서버에 대응할 수 있도록 일반 클라우드 데이터센터보다 높은 전력 밀도를 적용했다. 고발열 AI 서버의 냉각을 위해 액체를 이용해 열을 식히는 수랭식(Liquid Cooling) 냉각시스템도 적용한다.
데이터센터의 에너지 효율을 나타내는 전력사용효율지수(PUE)는 1.25로 설계됐다. PUE는 데이터센터 전체 전력 사용량을 IT 장비 전력 사용량으로 나눈 지표로, 1에 가까울수록 전력 효율이 높다는 의미다.
현대건설은 공사 기간 단축을 위해 건축물 콘크리트 구조체를 공장에서 사전 제작한 뒤 현장에서 조립하는 PC 공법을 적용했다.
기존 국내 상업용 데이터센터에서는 보와 기둥 등 일부 구조물에 PC 공법을 적용한 사례가 있었지만, 이번 사업에는 슬래브·벽체·계단 등을 포함한 콘크리트 구조체 전반에 PC 공법을 적용한다. 현대건설은 이를 통해 현장 타설 방식으로 약 1년이 소요되는 골조공사 기간을 약 2개월로 줄일 계획이다.
착공 전 단계에서는 프리컨스트럭션 서비스(Pre-construction Service·PCS)와 패스트트랙(Fast-Track) 방식도 적용했다. 사업 초기부터 공사 방식과 사업 구조를 검토하고 설계·인허가·시공 준비를 병행해 사업 참여 약 한 달 만에 착공했다.
현대건설 관계자는 “생성형 AI와 초거대 AI 모델 확산에 따라 데이터센터 사업에서 서비스 개시까지 걸리는 기간의 중요성이 커지고 있다”며 “포항 AI 데이터센터를 계획된 공기 내 준공할 수 있도록 사업을 추진하겠다”고 말했다.
현대건설은 2004년 금융결제원 분당센터를 시작으로 KT목동 IDC, 용인 퍼시픽써니 데이터센터, 네이버 데이터센터 ‘각 세종’ 등 19개 데이터센터를 시공했다.
현대건설은 향후 신재생에너지와 소형모듈원전(SMR) 등을 연계한 데이터센터 모델 개발도 추진할 계획이다.
